科学决策,周密安排,团结拼搏,决战120天! ——遂川江城区段综合治理工程项目建设纪实
宣布时间:2023-04-17
来源:6686体育
浏览量:

人勤不负春光好,最是斗争感人心。4月5日凌晨,集团承建的遂川县拦河坝项目乐成完成3孔气盾坝(含金属结构装置)的施工任务,该项目于2022年12月7日开始进占围堰,分一、二期导流施工。在项目部全体成员连续120天夜以继日及春节不断的齐心协力与继续贡献下,乐成实现了“决战120天”的工期目标!

科学决策,周密安排,争分夺秒创佳绩。

遂川县遂川江城区拦河坝工程位于遂川江干流上,坝线河流宽度约 142m,工程安排由 3 孔气动盾型闸门组成,受地形条件所限,分一、二期导流施工。条约要求在2022年11月28日至2023年3月31日完成水下建筑物及金属结构装置工程并抵达蓄水条件。

集团于2022年11月26日收到中标通知书,在中标确定后第一时间进入项目现场计划组建项目治理团队。面对转眼即到的春节及入汛时间,项目部认真研究实施计划,重复论证压缩的极限工期,最终下定决心,来一场与时间的赛跑,力争完成一个险些无法完成的任务,决战120天!

初期,面对工期紧张、质量标准高、疫情严峻等形势,项目治理团队合理调配资源,统筹协调各方单位,通过每日生产碰头会,将工期具体到每一天,增加人、材、机投入,昼夜施工,确保当日工程量当日甚至提前完成。

项目治理团队责任明确,分工到人,专岗专责,通过流水与交叉作业相结合、24小时连续奋战等方法,全力以赴推进项目建设。一期工程原计划70天,实际用时57天,二期工程原计划60天,实际用时36天。二期工程施工期间因我省3月下旬提前进入汛期,面对连续强降雨,项目部凭据预案行动,建立基坑度汛防控预警制度,实时掌握上游雨情、水情,设置24小时防汛监测点等步伐包管基坑内汛期施工的作业宁静。通过抢晴天战雨天,终于实现了工期目标,优质高效地完成了施工任务,获得了外地政府、业主等多方的交口赞美。

团结拼搏,攻坚克难,凝心聚力促生长。

在项目团队中,除了陈林、赵杨和工人师傅赖建春年长外,王鹏程、雷斌、蔡能、张绍淇、邹少怡及吴佳鑫等6位员工均为95后,小至1999年和2001年出生的青年员工。在他们身上看到了老一辈水建人的样子,更看到了集团未来生机蓬勃的希望。

项目团队虽年轻,但践行集团“六讲”精神却决不含糊。项目全体员工集体放弃春节假期,坚守事情岗位,开工以来无一人请假。雷斌和蔡能两位同志,都是2022年结婚的“新郎官”,他们舍小家为各人,把春节与家人团聚的时间都贡献给了事情岗位,由于任务迫切,连续奋战,许多时候年轻的员工们躺倒在工地模板上就能立刻睡着。

历经水建人六十余载“传、帮、带”的精神和模范力量时刻熏染的新一代年轻人,他们真正做到了“做一个项目、树一座丰碑、交一方朋友、拓一片市场”,以继续诠释忠诚,用贡献践行使命,为集团的蓬勃生长孝敬力量。

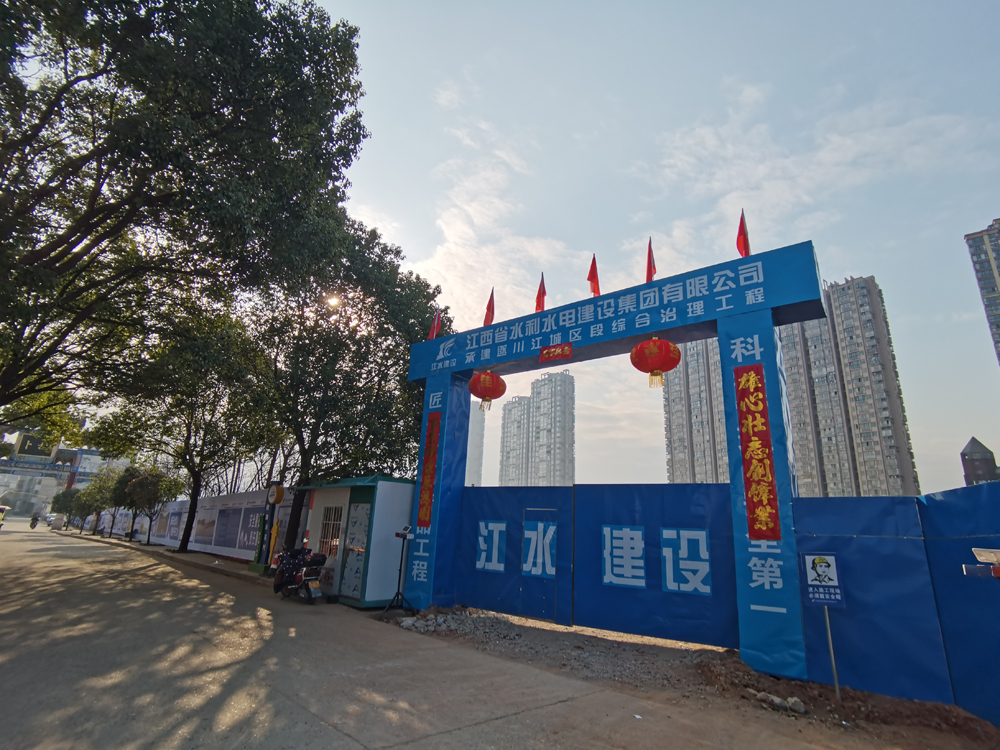

一期工程进场门楼

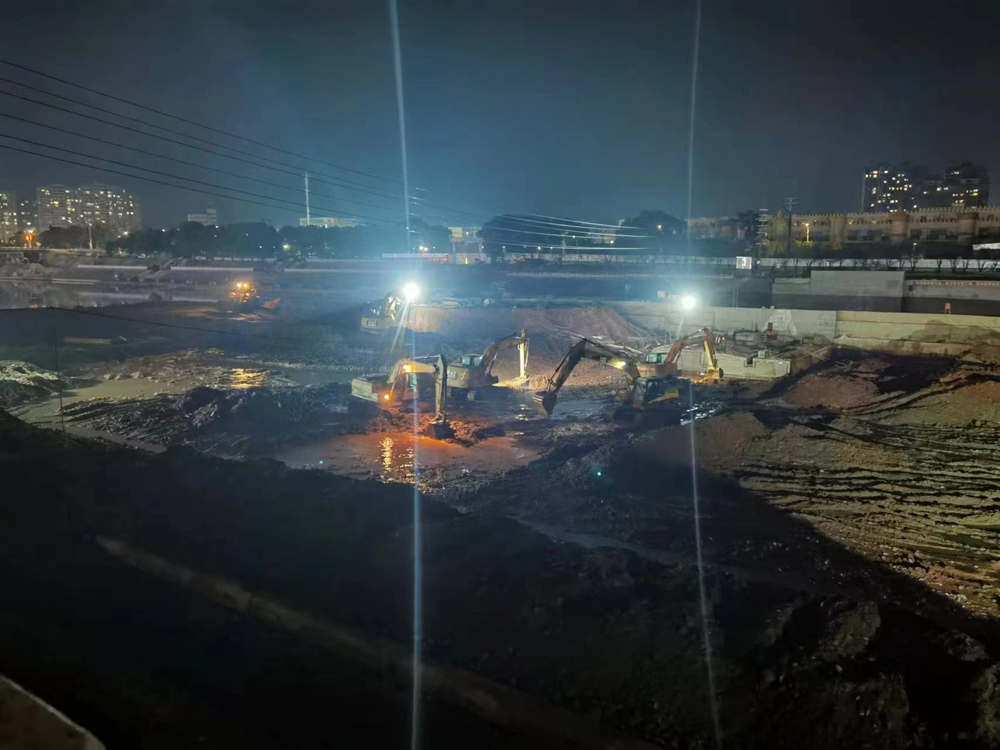

春节期间不绝工(除夕)

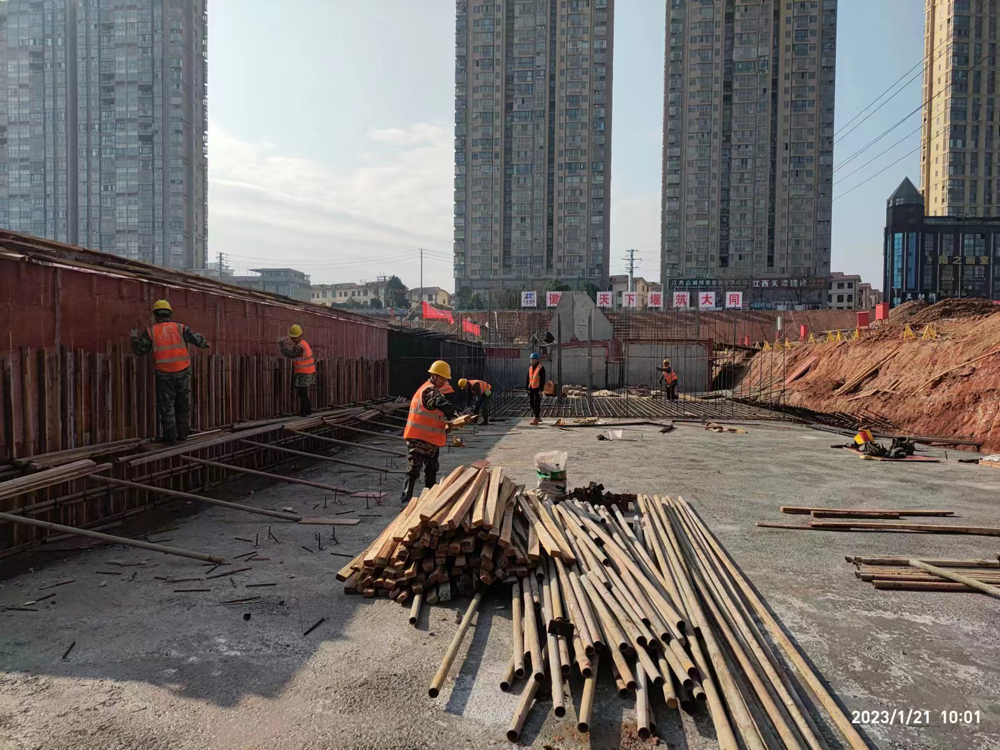

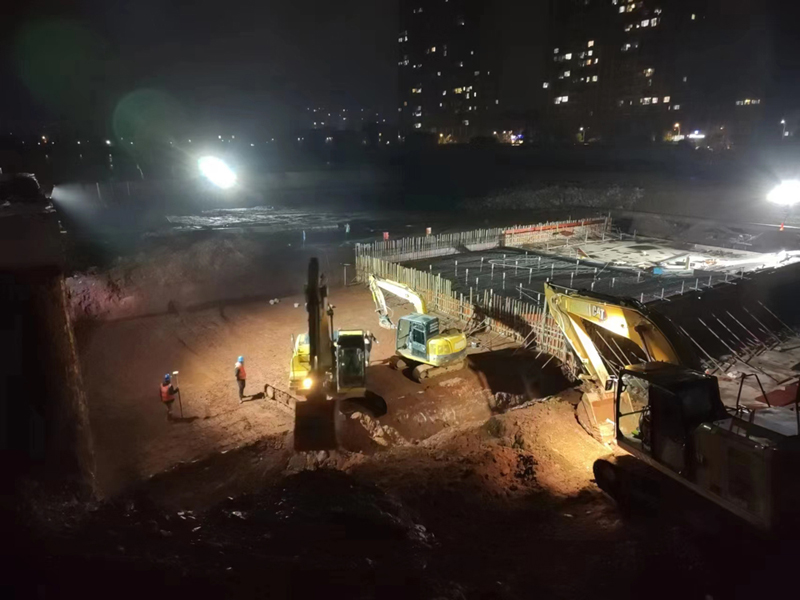

一期工程加班开挖堰体基础

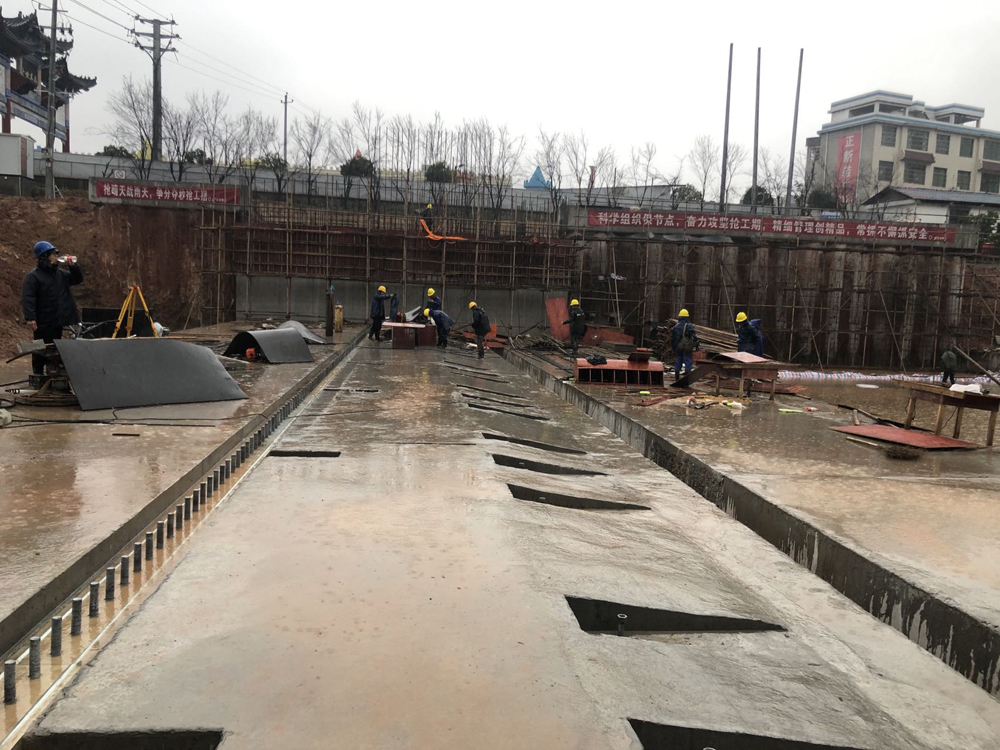

抢晴天、战雨天

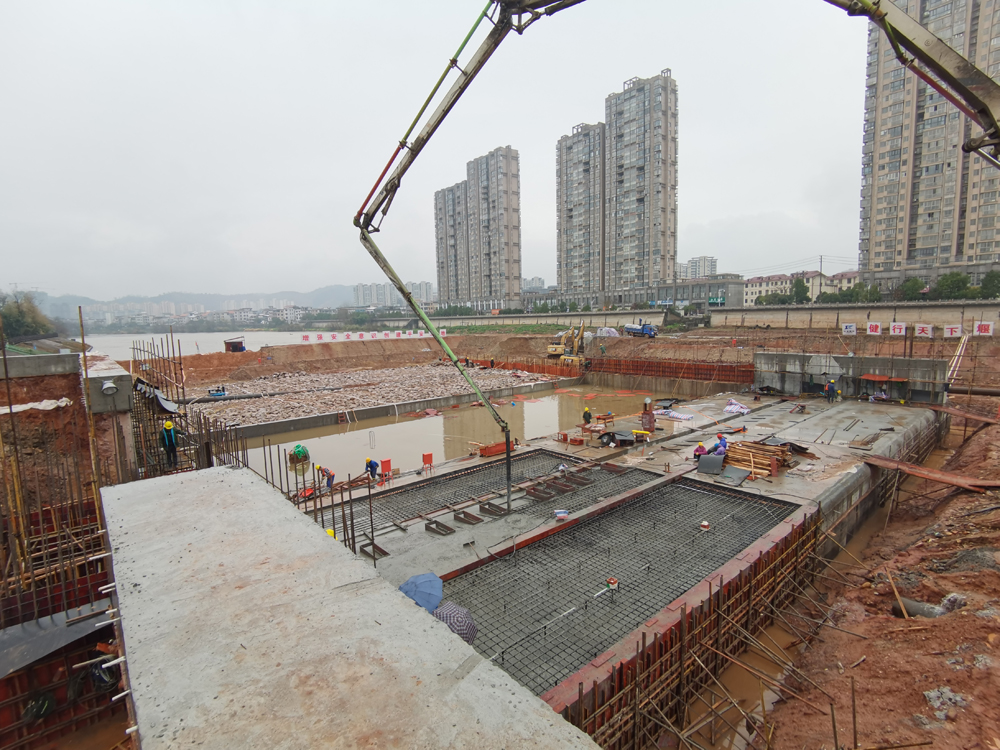

一期工程最后块堰体砼浇筑

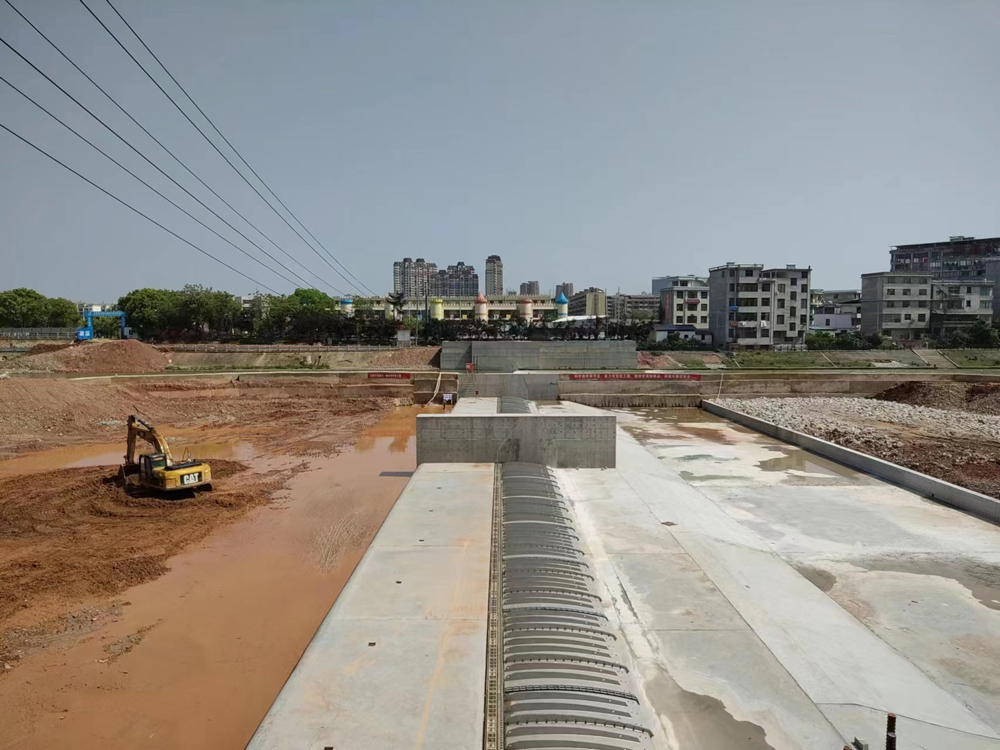

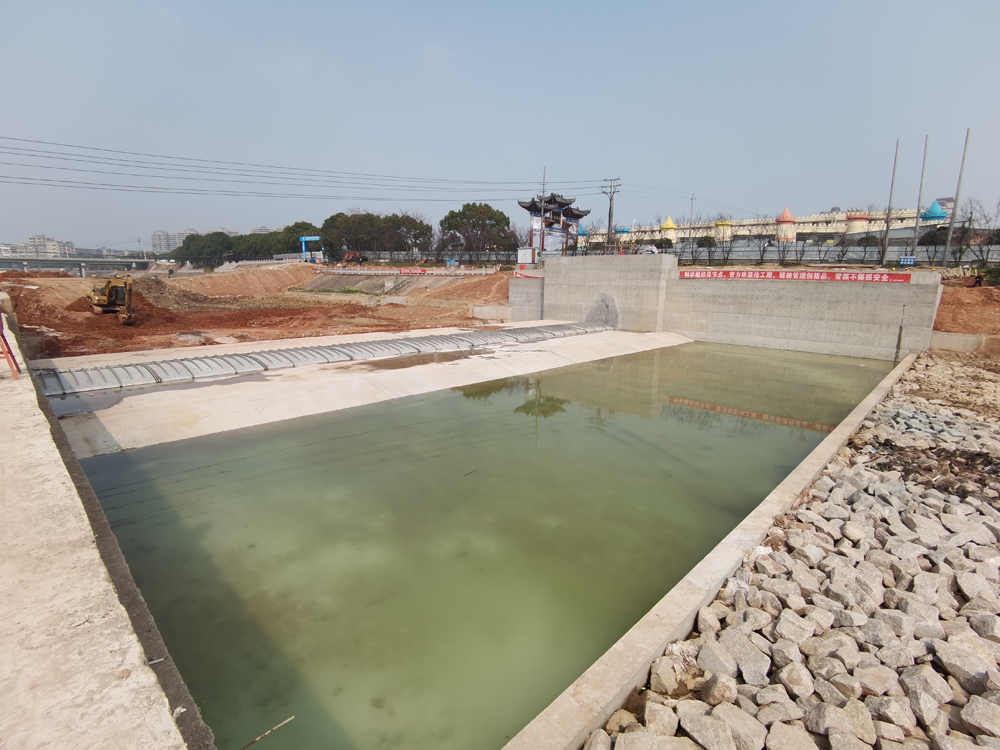

一期工程完工效果

“决战120天”4月5日凌晨最后一仓概略积砼浇筑

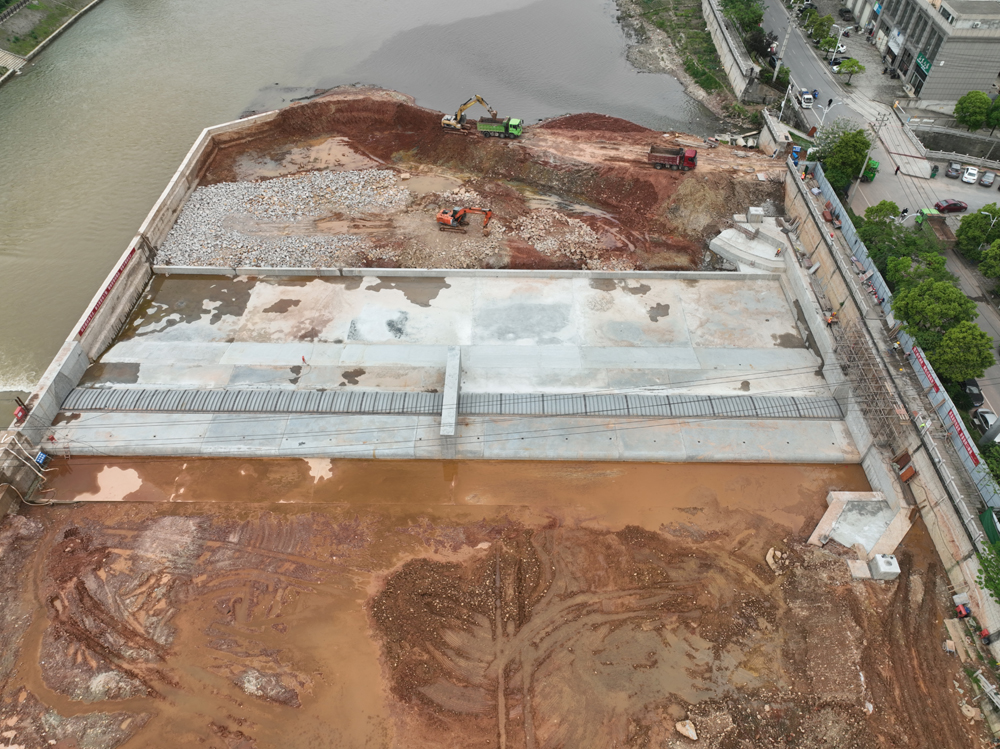

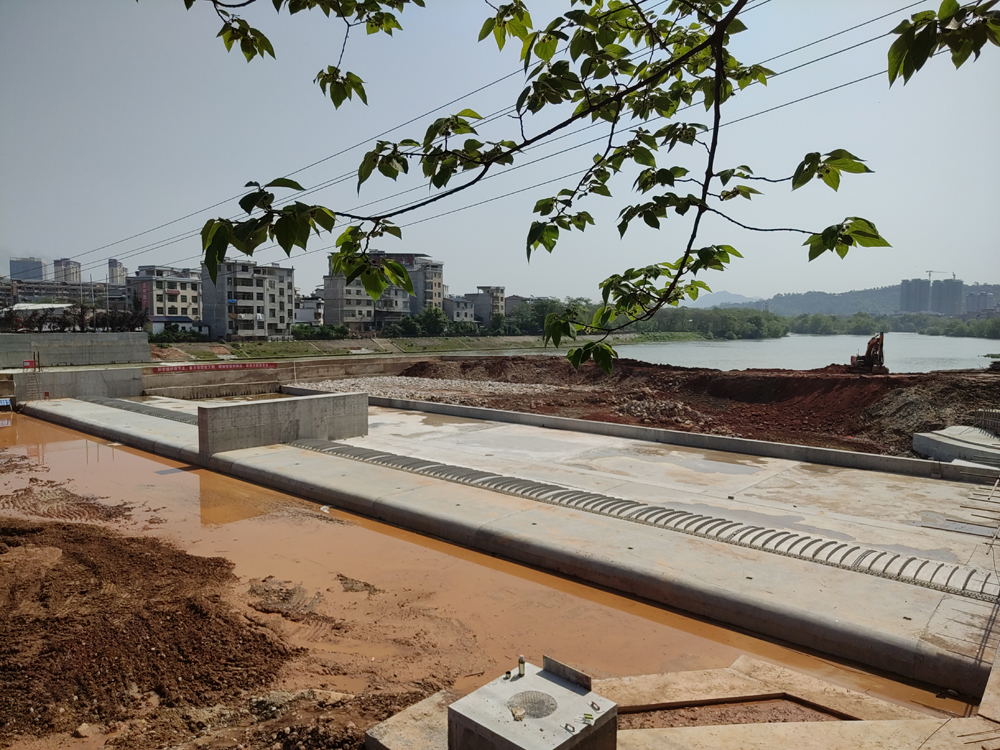

二期工程完工鸟瞰效果

二期工程进场员工宁静通道

二期基坑加班加点开挖

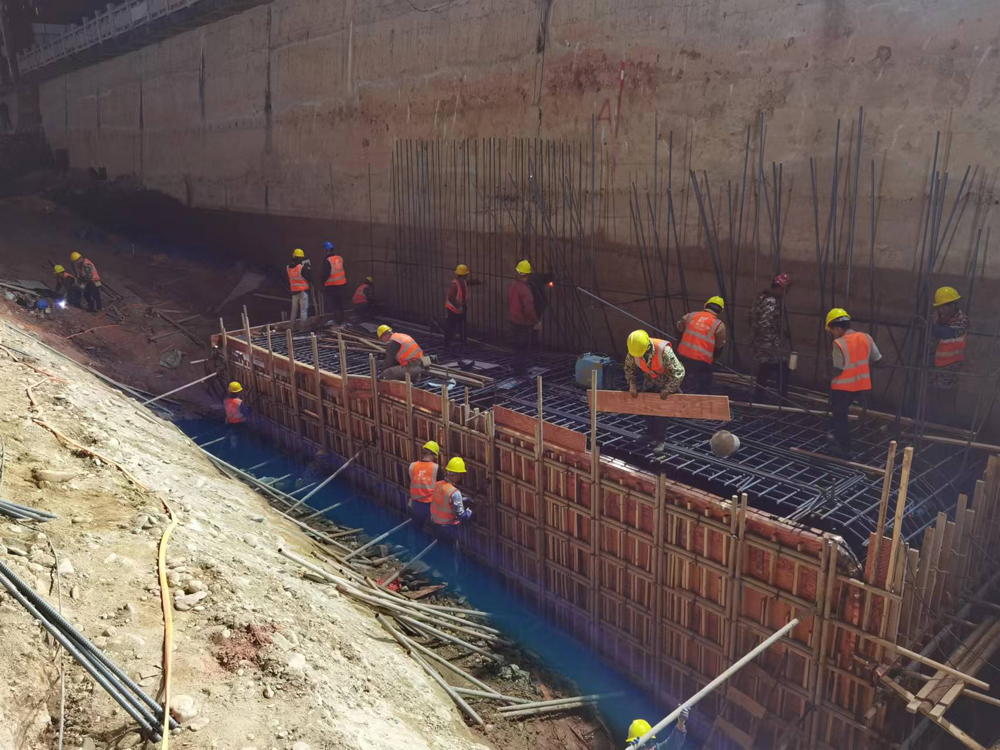

二期右边墩加班加点立模及扎钢筋

二期工程气盾坝设备装置及调式

二期工程气盾坝设备吊装

二期工程完工效果

二期工程完工效果(拆除围堰)

6686体育 2009版权所有 赣ICP备18002566号-1 赣公网安备 36012102000286号
地 址:江西省南昌县江西千亿建筑科技工业园32号
效劳热线: 0791-86829368 联系单位:6686体育
技术支持 珠峰科技 网络宁静网 互联联盟
6688体育-全网最权威热门体育赛事直播免费在线平台_6688综…
6686体育建设民众号
网站地图
友情链接:K8凯发官网网址  凯时K66  z6com人生就是博  天生赢家  凯发一触即发  南宫28NG  k8凯发天生赢家  金年会  k8凯发天生赢家  凯发K8  尊龙凯时人生就是赢  凯时AG  k1体育  AG尊龙凯时  庄闲和网站是多少
